新闻 中心

当前位置:
新闻中心 >集团要闻

勇冲锋、战万难,湖北东湖科学城核心承载区天然气高压外环线管道完成迁改

2022-09-25 00:09

9月23日,天然气高压外环线(光谷科学岛段)管道迁改工程(以下简称天然气迁改工程)新旧管道断管连头作业完毕,成功完成迁改。“这个项目,在武汉市现有迁改项目中建设用时最短、标准最高、质量最好”建设负责人在现场介绍。

该天然气迁改工程是科投集团旗下光谷科学岛公司作为项目实施主体,与EPC实施单位形成联合团队,合力攻坚,对原豹澥阀室至新芯调压站标段约3.75公里的高压外环线管道线路进行迁改。工程的实施对保障天然气管道安全,同时有效整合利用土地资源,加快推进湖北东湖科学城核心区路网建设做出的重大贡献。


天然气迁改项目总平面图

项目启动后,科学岛公司对场地内现有管线进行排查,提出迁改方案,取得了产权单位认可,并组建专班推进前期手续办理;后期为推动动火连头方案审批,组织各层级领导、行业专家,召开线下专家会、线上讨论会十余次,打磨方案细节,最终获得产权单位、中石油湖北分公司及北京总部批复,9月中旬具备动火连头的条件。

迁改管道临时占用土地共涉及豹澥两个自然村,穿越连片鱼塘、未拆迁房屋、林地等,科学岛公司与豹澥街道办事处组成联合工作组,做好拆迁的政策宣传、资金保障、建设施工等具体工作,有序推进征拆。同时,因工程地质结构复杂、地势崎岖,定向钻管道回拖摩擦阻力大,为确保一次性回拖成功,施工中克服重重困难,采取增大保险系数的思路,采用回拖力500T钻机,并提供12台挖机为回拖管线配合助力,减小摩擦阻力,最终一次回拖成功,啃下了“最硬”的一块骨头。


定向钻管道回拖

今年夏天,武汉迎来连续30多天酷暑。为防范高温下天然气管道作业风险,同时克服暴雨考验,参建各方成立技术保障小组,采取明渠抽排引流地表水,创造作业面,对管道进行预热处理,防止焊口冷却过快,降低周围空气湿度的不利影响,保障焊接作业顺利进行。

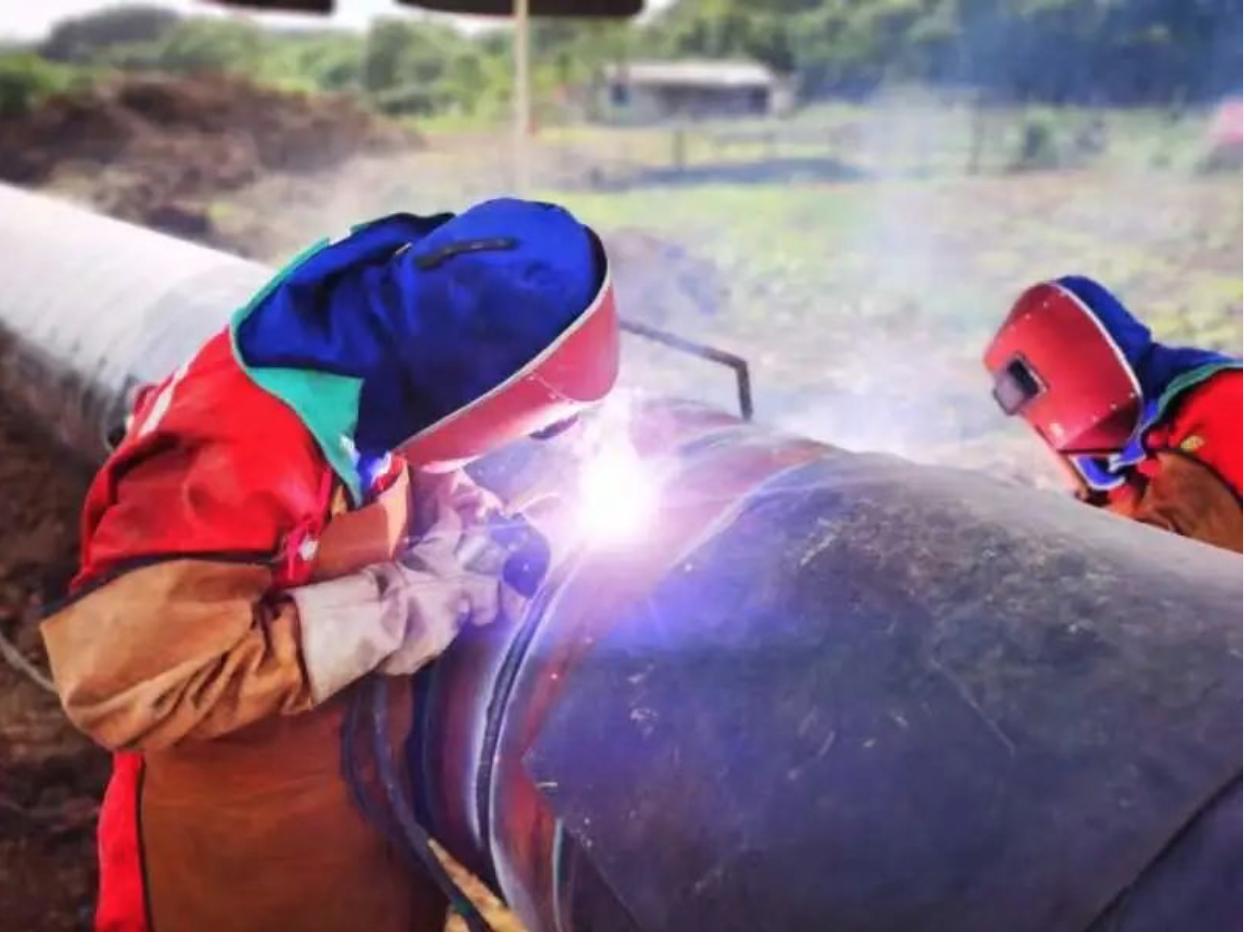

烈日下管道焊接施工

断管连头作业期间,科学岛公司协调液化天然气槽车对区域内重点企业进行保供、申请高新区消防救援大队现场指导,确保作业规范、安全。相关专业负责人说“这是我们经历的手续最完备、连头操作最规范、应急措施最安全的管线迁改项目”。


连头作业期间现场保障车

参建各方竭力配合,确保在冬季天然气用气高峰期前完成迁改工作。一方面可有效释放可利用的土地资源,为湖北东湖科学城核心承载区路网成环及后续建设工作夯实基础;另一方面,以谋篇布局的全局思维,将湖北东湖科学城核心区配套设施集中建设在规划的“能源走廊带”,进一步提高区域安全性、提升城市管理效能。


新旧管道断管连头作业完毕,完成迁改

学习平台 科投社区
返回顶部
给我留言

验证码:

看不清换一张
